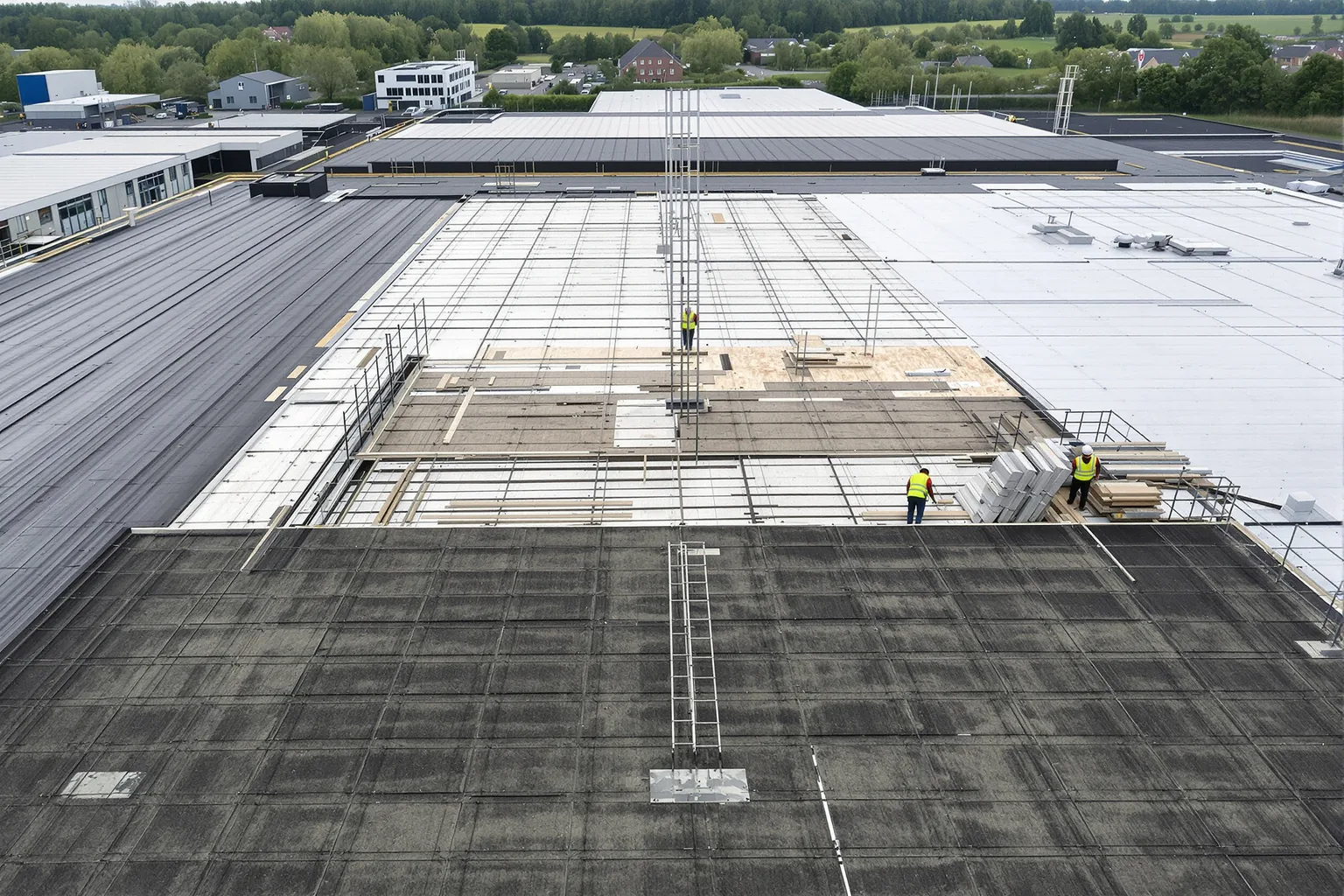

Een gefaseerde dakrenovatie is vaak de enige werkbare oplossing als uw magazijn, productiehal of distributiecentrum gewoon moet blijven draaien. Deze gids gefaseerde dakrenovatie industrie focust op wat in de praktijk telt: bedrijfscontinuïteit, werfveiligheid, waterdichtheid per fase en een dakopbouw die technisch klopt voor intensief industrieel gebruik.
Bij industriële daken is timing geen detail. Een lek boven een productielijn, een open dakvlak boven voorraad of stofhinder in een logistieke zone legt snel druk op uw werking. Daarom werkt een goede steeldeck renovatie niet met een ruwe planning op hoofdlijnen, maar met duidelijke zones, vaste overdrachtsmomenten en een opbouw die per fase volledig afgewerkt en waterdicht blijft.
Wanneer gefaseerd renoveren de juiste keuze is
Een totaalafbraak in één beweging lijkt op papier efficiënt. Op veel industriële sites is dat niet realistisch. U heeft intern transport, laadkaaien, gevoelige machines, stock, personeel in ploegen of continue productie. Dan moet de dakconstructie industrie aangepast worden zonder uw gebouw buiten dienst te zetten.
Gefaseerd werken is vooral zinvol bij grote dakoppervlakken, complexe circulatie op de site en renovaties van een verouderd staalplaat dak of asbesthoudend dak. Ook wanneer u eerst één bouwdeel wilt aanpakken en later uitbreidt, biedt fasering meer controle. U beperkt tegelijk operationeel risico en u houdt beter zicht op de voortgang per zone.
Dat vraagt wel discipline in voorbereiding. Niet elk industrieel plat dak leent zich voor dezelfde fasering. De overspanningen van de stalen dakconstructie, de bestaande draagstructuur, de plaats van lichtstraten en technische installaties bepalen mee hoe u logisch opdeelt.
Eerst de werf lezen, dan pas plannen
Een goede gefaseerde renovatie start niet met materialen bestellen, maar met een grondige opname op locatie. Wij bekijken de huidige steeldeck dakopbouw, controleren de staat van de stalen dakplaten, de bevestigingen en de draagstructuur, en brengen alle kritische punten in kaart. Denk aan doorvoeren, rookluiken, opstanden, dakranden en zones met herhaalde lekkages.
Daarna bepalen we de faseringsgrenzen. Die volgen zelden zomaar de volledige dakvakken. Soms sluit een fase beter aan op de interne productie-indeling. Soms moet een zone net buiten de werkuren gebeuren door hefverkeer of een gevoelige machine eronder. In andere projecten is de scheiding vooral technisch, bijvoorbeeld om een overgang tussen oud en nieuw dak tijdelijk perfect waterdicht te houden.
Die voorbereiding voorkomt improvisatie op de werf. En net daar loopt het vaak mis bij industriële daken: niet in de theorie, wel in de details van de uitvoering.
Gids gefaseerde dakrenovatie industrie: zo bouwt u een fase op
Elke fase moet functioneren als een afgewerkt dakdeel. Dat klinkt logisch, maar op industriële werven zien we hoe belangrijk dat punt echt is. Een fase is pas klaar als de volledige dakopbouw aanwezig is: draagvlak of steeldeck waar nodig, dampscherm, isolatielagen, mechanische bevestiging of verlijming volgens de opbouw, en een correcte waterdichte afwerking aan naden en aansluitingen.
Bij een steeldeck dak gaat het vaak om geprofileerde stalen dakplaten met een bepaalde overspanning tussen de hoofddraagstructuren. Die platen vormen de basis van de opbouw en moeten afgestemd zijn op belasting, doorbuiging en bevestigingspatroon. Daarboven komt het dampscherm, dat vooral in verwarmde productie- en opslaggebouwen cruciaal is om condens in de isolatie te vermijden.
De isolatielaag wordt gekozen volgens de vereiste thermische prestaties en de belasting op het dak. Op industriële sites spelen ook drukvastheid en toekomstige dakbelasting mee, bijvoorbeeld voor technische installaties of voorbereiding op zonnepanelen. De toplaag moet bestand zijn tegen het gebruiksprofiel van het gebouw en correct aansluiten op doorvoeren, lichtstraten en opstanden.
Waterdicht per dag, niet alleen op het einde
Bij een gefaseerde renovatie telt niet alleen het eindresultaat. De tijdelijke situatie per werkdag is even belangrijk. Een open dakdeel achterlaten omdat de volgende laag morgen komt, is op een industriële site een risico dat u best vermijdt. Het weer in België vraagt daar geen uitleg bij.
Daarom werken wij per zone met duidelijke daggrenzen en tijdelijke afsluitingen waar nodig. Overgangen tussen bestaand en nieuw dak krijgen extra aandacht. Net daar ontstaan anders insijpelingen, zeker rond dakranden en technische details. Een goede faseplanning houdt rekening met regen, windbelasting, logistieke vensters en de bereikbaarheid van de werf.
Voor facility managers is dat vaak het grootste verschil tussen een gewone renovatie en een gecontroleerde steeldeck renovatie. U wilt geen open eindjes. U wilt weten welk dakvlak wanneer open gaat, wanneer het terug dicht is en welke impact dat heeft op uw werking.
De impact op productie en logistiek beperken
Een industriële dakrenovatie staat nooit los van wat er onder het dak gebeurt. In een productiehal spelen stof, temperatuur, vocht en veiligheid. In een magazijn telt bereikbaarheid van rekken en laadzones. In een distributiecentrum mag de circulatie van vrachtwagens en heftrucks niet vastlopen.
Daarom koppelen we de dakfasering aan uw operationele planning. Sommige zones pakken we aan tijdens stillere productie-uren. Andere delen vragen een tijdelijke afscherming binnenin, zodat stof en kleine vallende delen niet in een actieve zone terechtkomen. Bij asbestverwijdering is die afstemming nog strakker, omdat containment, afvoer en vervanging op elkaar moeten aansluiten.
De praktijk is eenvoudig: hoe vroeger die afstemming gebeurt, hoe minder verrassingen u later krijgt. Een technische planning zonder kennis van uw site blijft papier. Een werfplan dat rekening houdt met uw interne werking blijft bruikbaar.
Technische keuzes in een steeldeck renovatie
Niet elke renovatie vraagt dezelfde opbouw. Soms blijft de bestaande draagstructuur behouden en vervangen we enkel de versleten of beschadigde daklagen. In andere gevallen zijn ook de stalen dakplaten aan vervanging toe, bijvoorbeeld door corrosie, beperkte draagkracht of verouderde opbouwdetails.
Bij een steeldeck dak kijken we dan naar plaatdikte, profilering, overspanning en bevestiging op de onderliggende structuur. De mechanische bevestiging moet afgestemd zijn op ondergrond, windbelasting en de volledige dakopbouw. Een fout in bevestigingsdichtheid of positie ziet u niet meteen, maar geeft later problemen bij stormbelasting of doorbuiging.
Brandwerendheid speelt ook mee. Zeker in industriële gebouwen met specifieke compartimentering of installaties moet de dakopbouw aansluiten op de geldende eisen van het gebouw. Daarnaast wegen thermische prestaties zwaar door. Een verouderd industrieel plat dak verliest vaak veel energie via slechte of natte isolatie. Bij renovatie is dat het moment om die opbouw structureel te verbeteren.
Asbest, installaties en andere werfrealiteit
Veel oudere industriële daken bevatten nog asbesthoudende golfplaten of oude dakopbouwen die niet meer voldoen aan de huidige eisen. Dan volstaat een nieuwe toplaag niet. U moet eerst veilig verwijderen, correct afvoeren en meteen overschakelen op een nieuwe stalen dakconstructie of steeldeck opbouw die klaar is voor de komende jaren.
Ook bestaande technieken maken de werf complexer. Denk aan HVAC-units, rook- en warmteafvoer, kabeltrajecten, valbeveiliging of oude doorvoeren die intussen niet meer gebruikt worden. Wie daar pas op de werf over nadenkt, verliest tijd. Wij brengen die punten vooraf in kaart en nemen ze mee in de volgorde van uitvoering.
Dat is geen detailwerk. Een slecht uitgewerkte aansluiting rond een unit of opstand veroorzaakt vaak net die terugkerende lekkages waar bedrijven al jaren mee zitten.
Communicatie is een technisch onderdeel van de werf
Bij gefaseerde renovatie is communicatie geen extra service. Het is een deel van de uitvoering. U heeft één duidelijke planning nodig, met fases, contactmomenten en afspraken over toegang, veiligheid en interne meldingen. Zeker op actieve sites moet iedereen weten wat wanneer gebeurt.
DMA Steeldeck werkt daarom met één vast aanspreekpunt doorheen het volledige traject. Dat houdt de lijn kort. Voor technische verantwoordelijken is dat praktisch. Voor directie en facility management geeft het rust. Beslissingen blijven helder en de werf schuift niet van de ene partij naar de andere.
Op grotere sites in Vlaanderen, Antwerpen of Brussel zien we vaak hetzelfde patroon: de technische oplossing is haalbaar, maar de echte winst zit in de coördinatie. Als de planning klopt en de zones logisch gekozen zijn, blijft de hinder beheersbaar.
Wanneer fasering minder geschikt is
Gefaseerd renoveren is sterk, maar niet altijd de beste keuze. Bij een zeer slechte dakconstructie, zware structurele gebreken of een opbouw die op veel plaatsen tegelijk faalt, kan een te ver doorgevoerde fasering net meer risico geven. U creëert dan te veel tijdelijke aansluitingen en te veel overgangspunten.
Ook gebouwen met zeer beperkte werftoegang of een uitzonderlijk complexe mix van installaties vragen soms een andere aanpak. Dan bekijken we per site wat technisch en operationeel het meest logisch is. De juiste keuze is niet de meest voorzichtige op papier, maar de oplossing die uw risico effectief verlaagt.
Waar u best op let als u een renovatie voorbereidt
Als u een gefaseerde renovatie overweegt, begin dan met de juiste vragen. Welke zones zijn kritisch voor productie? Waar zitten de historische lekpunten? Is de bestaande staalplaat dakopbouw nog betrouwbaar? Welke toekomstige belasting verwacht u op het dak? En welke delen moeten tijdens de werken volledig operationeel blijven?
Een goed voorbereid project vertrekt vanuit uw gebouwgebruik, niet alleen vanuit het dakplan. Dat maakt het verschil tussen een renovatie die technisch afgewerkt is en een renovatie die ook echt werkt voor uw bedrijf. DMA Steeldeck ziet dat dagelijks op industriële werven in België.
Wie een industrieel dak renoveert terwijl de activiteiten doorlopen, heeft geen nood aan grote beloftes. U heeft nood aan een plan dat uitvoerbaar is, een dakopbouw die klopt en een partner die elke fase onder controle houdt. Daar begint een renovatie zonder onnodige stilstand.
